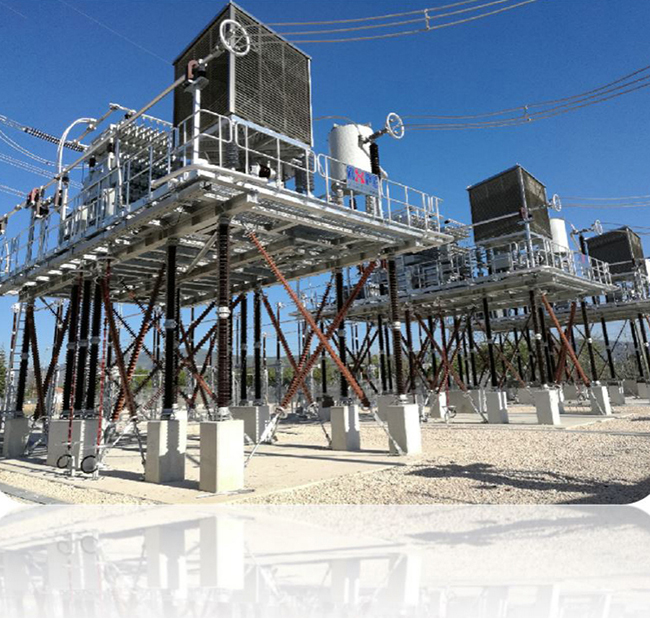

Dự án SC trạm biến áp 400kV Kayabasi của TEIAS

TEIAS là công ty truyền tải điện quốc gia của Thổ Nhĩ Kỳ, với các tuyến đường dây truyền tải chính ở cấp điện áp 400kV. TEIAS hiện quản lý tổng cộng 66.453 km đường dây truyền tải điện, 729 trạm biến áp, tổng dung lượng máy biến áp 163.849 MVA và 12 tuyến liên kết với các quốc gia láng giềng.

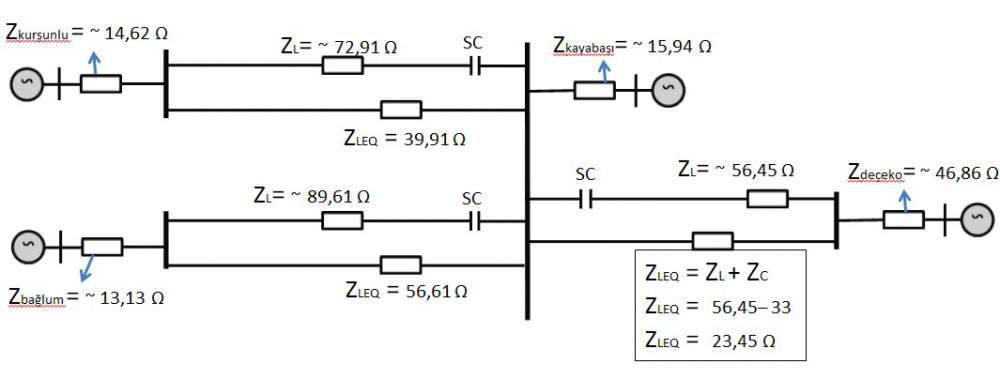

Các tụ bù dọc nối tiếp tại Kayabasi được xây dựng từ hơn 20 năm trước, với mục tiêu nâng cao khả năng truyền tải, độ ổn định và độ tin cậy của các hành lang 400kV gồm Kayabasi s/s – Kursunlu s/s, Kayabasi s/s – Baglum s/s, Kayabasi s/s – Deceko, đồng thời giảm tổn thất và tối ưu hóa lưới điện.
Do đã vận hành lâu năm, các hệ thống SC tại Kayabasi cần được thay thế bằng các thiết bị SC mới, bao gồm dàn tụ bù, MOV, khe hở phóng điện, máy cắt bypass, bệ lắp đặt, hệ thống C&P và các thành phần khác.
Đối với dự án này, RXPE đã cung cấp ba bộ SC 400kV. Chúng tôi đã tháo dỡ toàn bộ các bộ SC cũ hiện có và thay thế bằng các bộ SC mới ngay tại cùng vị trí lắp đặt.
Phương án bảo vệ SC của TEIAS được thiết kế theo cấu trúc bảo vệ ba cấp, bao gồm MOV, khe hở phóng điện và bộ ngắt mạch bypass. Trong trường hợp xảy ra sự cố đường dây bên ngoài, dòng sự cố sẽ được MOV hấp thụ, khi đó khe hở phóng điện và bộ ngắt điện được phép dẫn bypass. Khe hở phóng điện và máy cắt chỉ được phép bypass khi xảy ra sự cố nội bộ. Điều này có nghĩa là hệ thống SC sẽ luôn vận hành, ngoại trừ trong trường hợp có sự cố nội bộ.

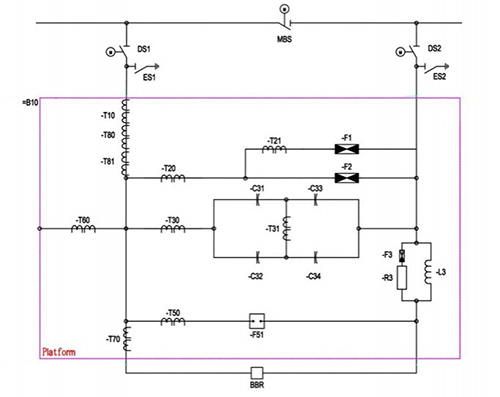

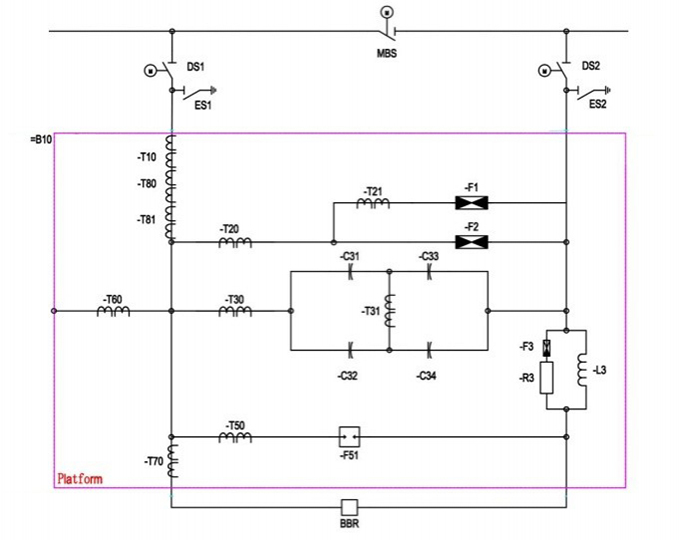

Dàn tụ bù, MOV, khe hở phóng điện, mạch dập dao động cũng như các thiết bị điện tử cao áp trên bệ đều được lắp đặt trên bệ cách điện, trong khi các tủ C&P được bố trí trong phòng điều khiển dưới mặt đất. Liên kết cáp quang được sử dụng để truyền thông tin giữa các thiết bị điện tử cao áp trên bệ và hệ thống bên dưới.
| Vị trí | Dòng điện định mức (A) | Công suất định mức (Mvar) | Năng lượng MOV (MJ) |
| Kayabasi-Kursunlu | 2000 | 396 | 26.8 |
| Kayabasi-Baglum | 2000 | 396 | 43.3 |
| Kayabasi-Deceko | 2000 | 396 | 54.9 |

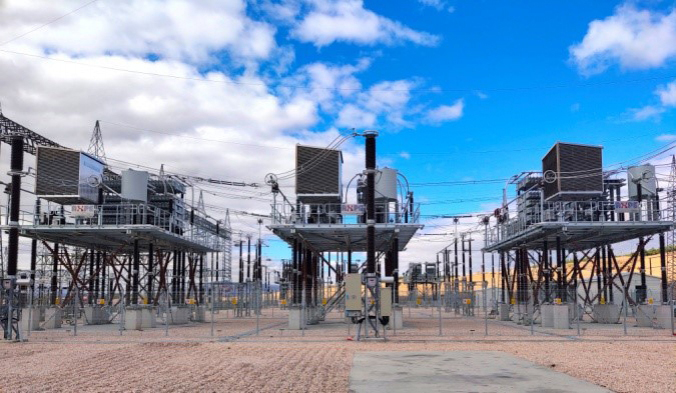

Các hệ thống SC tại Kayabasi đã được triển khai thành công vào năm 2018, giúp nâng cao khả năng truyền tải điện của hành lang 400kV của TEIAS, đồng thời giải quyết hiệu quả các điểm nghẽn truyền tải điện trong khu vực, qua đó tăng cường độ ổn định của lưới điện.
